数据与使用场景快照

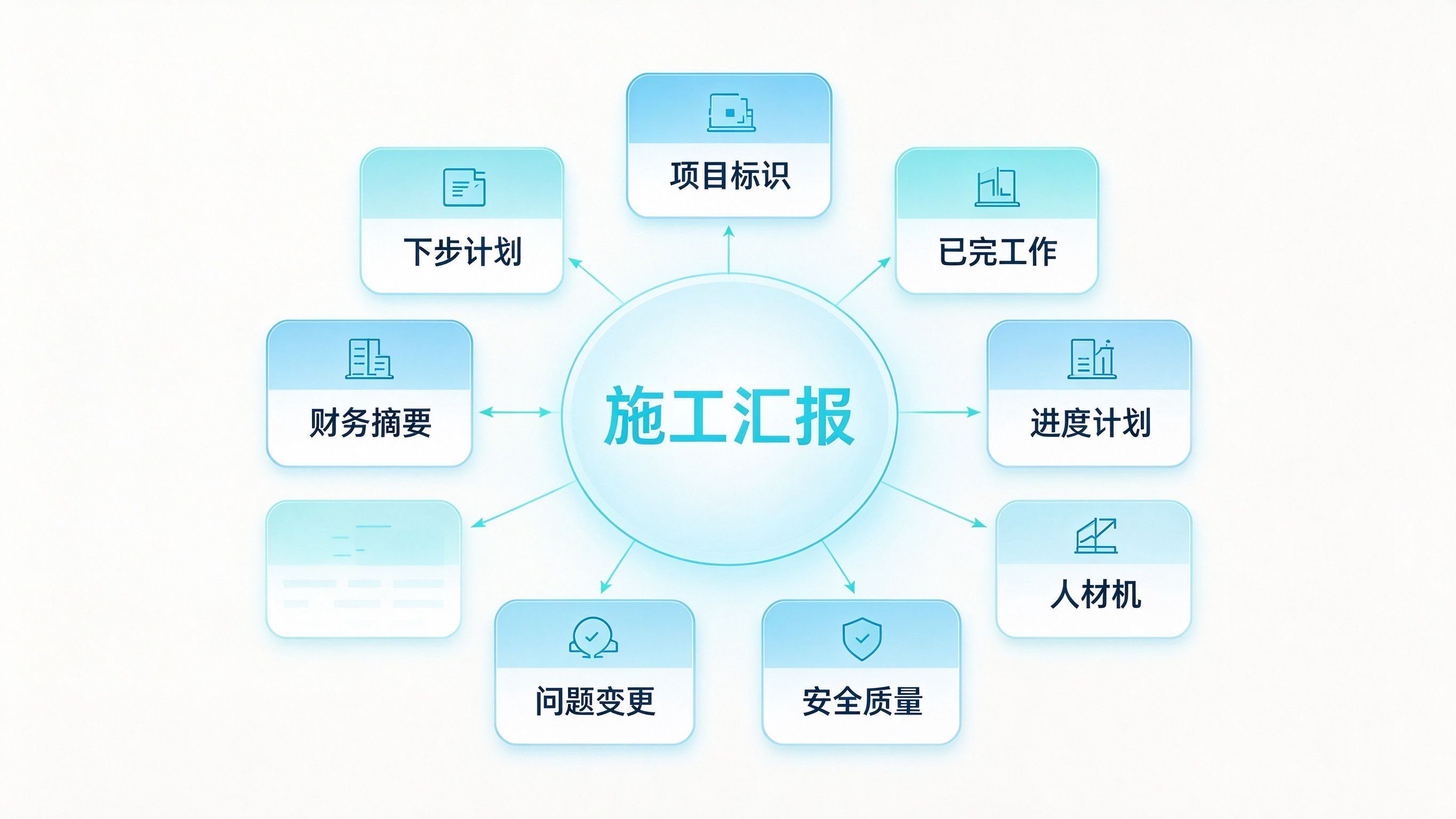

施工汇报材料的核心结构与提交要求如下:
八大核心模块:项目标识、已完工作、进度计划、人材机资源、安全质量、问题变更、财务摘要、下步计划(来源:头条施工月报样板结构拆解)。
三级汇报频率:日报记当日事实、周报偏协调推进、月报重合同履约与数据汇总(来源:抖音×3条施工员实操视频交叉验证)。
例会发言五步:上周决议落实→本周进度带形象进度和偏差→安全文明带整改率→下周计划→需协调问题(来源:抖音工地例会发言教程)。
八大高频避坑:进度缺位置数量、照片无标注、开头客套超三句、结尾无行动项、不写滞后原因、主观词混入事实、天气写太多、缺签字日期(来源:百度知道+知乎施工话题高频吐槽汇总)。
月报提交时限:每月28日前提交,一式三份(施工单位自留、报监理、报业主)(来源:头条某高速项目月报样板)。
适用场景与边界:适用于房建、市政、公路等工程施工单位的书面汇报材料;不适用于设计单位汇报、可研报告或监理工作总结(后者需参考监理工作总结的写法)。
施工汇报材料怎么写:字数要求与五步写作法从零开始
施工汇报材料的核心是用数据和事实说话,让看汇报的人在三分钟内知道你干了什么、卡在哪、要什么。写一篇合格的施工汇报,按五步走就不会跑偏:先定目的和听众,再搭八大模块骨架,然后填进度数据,接着写问题和计划,最后检查避坑和签字。这五步不是走形式,每一步都有具体的判断标准和常见错误。
先搞清楚这份汇报给谁看、用来干什么。施工汇报不是写给自己看的工作日记,而是写给监理、业主或上级看的决策依据。月报的听众是业主和监理,他们关心合同履约、进度偏差和资金支付。周报的听众是项目内部和监理,关心本周协调了什么问题、下周怎么推进。例会发言的听众是参会各方,关心你需要他们决策什么。目的不同,同样的进度数据,写法和详略就完全不同。
骨架搭八大模块。不管月报、周报还是专题汇报,底层结构都是那八样:项目标识、已完工作、进度计划、人材机资源、安全质量、问题变更、财务摘要、下步计划。这八个模块不是每个都要写同样长,而是根据汇报类型有所侧重。月报八大模块都要写全,周报可以把财务摘要压缩成一句话,例会发言只挑和本次议题相关的模块展开。关于八大模块的详细拆解,下文第二节会逐个讲清楚每个模块写什么、写到什么粒度。
进度数据是整个汇报最容易出问题的地方。很多人写进度只写“完成了混凝土浇筑”,没说浇筑的是哪个部位、多少方、比计划快了还是慢了。正确的写法是部位加数量加计划对比。比如“完成B轴1-6层柱混凝土浇筑,共计120立方米,占月计划的35%,较计划滞后2天”。这样写,看汇报的人一眼就知道你干了多少、进度状态如何。如果需要更系统的进度汇报方法,可以参考项目汇报材料7步写作法中的进度描述技巧。
问题和计划要一起端出来。问题部分写清楚:什么问题、影响多大、已经采取了什么措施、需要谁协调什么。计划部分写具体的时间节点、责任人、预期完成量。很多人写问题只写“存在进度滞后”,不写原因和补救措施,这等于把问题甩给看汇报的人。正确的写法是把问题和解决方案一起端出来,让决策者只需要拍板而不是帮你想办法。
最后检查避坑和签字。写完之后逐项检查:进度有没有带位置和数量、照片有没有标注日期和部位、开头有没有超过三句客套话、结尾有没有行动项、滞后有没有写原因和补救、有没有把主观感受混进事实、天气有没有写太多、有没有签字和日期。这八项是施工汇报最高频的坑,下文第八节会逐个展开讲错误写法和正确改法。检查完之后,施工单位负责人签字、盖项目章,注明日期,一式三份分别自留、报监理、报业主。
关键判断:五步写作法的核心不是流程,而是每一步都有“写给谁看”的判断。月报重数据全、周报重协调快、例会重决策准。拿不准某个模块写多长时,问自己:看这份汇报的人,需不需要在这个模块里做决策?需要就展开,不需要就压缩。
施工汇报材料标准格式与包含内容:八大模块一次讲清
施工汇报材料的标准格式就是八大模块,从项目标识到下步计划,每个模块有固定的写法和粒度要求。八大模块不是随便排的,而是按照“我是谁→我干了什么→我计划干什么→我投入了什么→我管得怎么样→我遇到了什么→我花了多少钱→我下一步干什么”的逻辑顺序排列的。施工汇报就像给医生看病历,不能只说感觉好多了,得说清体温从38.5降到37.2(示例)、咳嗽减轻、还需继续服药三天,有数据有对比有下一步。下面逐个模块讲清楚写什么、写到什么粒度、常见错误是什么。

先说项目标识与执行摘要。这部分放在汇报最开头,用三到五行写清楚:项目名称、合同编号、汇报周期、编制单位、编制日期。然后用一两句话写执行摘要,也就是本期的核心结论。比如“本月完成形象进度的82%,较计划滞后5天,主要原因是连续降雨影响土方作业,已采取增加夜间施工和调整工序的补救措施,预计下月中旬追回滞后”。执行摘要是给没时间看全文的领导看的,必须把最核心的进展、偏差和措施一句话说清。以某高速公路项目为例(示例),该项目路线全长19.6公里、设计速度120km/h、整体式路基宽度28m、计划工期29个月,其汇报标准结构必含工程概况、合同履约、质量、进度、安全、环保、文明施工、廉政建设八大块,项目标识部分就要把这些基本信息写全。
已完与在建工作是汇报的主体,要按分部工程或施工区域分类写。每个分项写清楚:工作内容、完成部位、完成数量、完成时间、质量状态。比如“路基工程:完成K12+300至K12+800段路基填筑,共计500米,填方1.2万立方米,压实度检测全部合格”。在建工作写正在进行但尚未完成的分项,注明当前完成百分比和预计完成时间。这部分最常见的错误是只写“完成路基施工”,不带部位和数量,看汇报的人根本不知道你干了多少。
进度计划与状态对比要用表格写,把本期计划、实际完成、偏差、偏差原因、补救措施五列对应起来。比如计划完成路基填筑800米,实际完成500米,偏差-300米,原因是连续降雨12天无法作业,补救措施是增加两台压路机和夜间施工班次。进度对比表是整个汇报的核心数据,业主和监理最关心的就是你有没有按计划走、偏差多大、怎么补。如果需要更详细的进度计划写法,可以参考汇报材料模板中的进度表格设计。
人员写管理人员多少人、各工种工人多少人、平均出勤率。材料写主要材料的进场量和消耗量,比如钢筋进场多少吨、消耗多少吨、库存多少吨。机械设备写主要设备的型号、数量、运行台时、完好率。这部分的作用是证明你投入了足够的资源来完成进度。如果进度滞后但资源投入不足,那就是你的问题。如果资源投入足够但进度滞后,那原因可能在外部。
安全与质量必须用数据说话。安全部分写:本期安全检查多少次、排查隐患多少项、已整改多少项、整改率多少、安全培训多少次、多少人参加、有无安全事故。质量部分写:检验批多少批次、合格率多少、整改通知单多少份、已整改完成多少份、有无质量事故。这部分必须用数据说话,不能只写“安全质量情况良好”。下文第九节会专门讲安全质量部分怎么写出数据感。
问题与变更要实事求是。这部分写本期存在的主要问题和工程变更情况。问题写:什么问题、影响范围、已采取措施、需协调事项。变更写:变更编号、变更内容、变更原因、变更金额、审批状态。这部分要实事求是,不能隐瞒问题,但也不能只抛问题不给方案。每个问题都要跟一个已采取的措施和一个需要协调的事项,让看汇报的人知道你已经在解决,只需要他们拍板。
财务摘要写产值和资金情况。这部分写本期的产值完成情况和资金情况。包括:本期完成产值多少万元、累计完成产值多少万元、占合同总价的百分比、本期计量申报多少万元、已批复多少万元、资金到位情况、主要材料采购支出。月报的财务摘要要写全,周报可以压缩成一句话“本周完成产值约XX万元”。这部分的数据要和进度数据对应,不能出现进度完成80%但产值只完成50%的矛盾。
下一步计划是整个汇报的落脚点。这部分写下一阶段的具体工作计划,包括:主要施工内容、时间节点、责任人、预期完成量、需协调事项。计划要具体到周或天,不能只写“下月继续推进施工”。比如“下月计划完成K13+000至K14+000段路基填筑1000米,预计10月15日前完成,责任人张工,需协调解决取土场征地问题”。下一步计划是整个汇报的落脚点,看汇报的人看完之后要知道你接下来干什么、需要他们做什么。
模块粒度判断:八大模块不是每个都要写同样长。月报八大模块都要写全,每个模块至少一段;周报可以把财务摘要和项目标识压缩,重点写已完工作、进度对比和下步计划;例会发言只挑和本次议题相关的两三个模块展开,其余一句话带过。
施工汇报开头怎么写:施工完成情况汇报三句定调法告别客套话
施工汇报的开头不要写客套话,用三句定调法就能在十秒钟内抓住看汇报人的注意力。三句定调法就是:第一句点题说清汇报什么,第二句给核心数据或进展结论,第三句说明本次汇报要解决什么问题。很多人写开头喜欢写“尊敬的各位领导、各位同仁,大家好!在上级领导的关心和支持下,在全体参建人员的共同努力下,我项目部各项工作稳步推进……”,这种客套话占了三行却没有任何信息,看汇报的人看完只知道你在说废话。
第一句,点题。用一句话说清楚这是什么汇报、哪个项目、哪个周期。比如“现将XX高速公路第3合同段2026年9月施工进展情况汇报如下”。这句话不需要任何修饰,直接说清楚汇报的对象和范围就行。点题句的作用是让看汇报的人立刻知道这是哪份汇报,不需要翻标题。
第二句,给核心数据或进展结论。这是开头最重要的一句话,要用最核心的数据或结论让看汇报的人立刻知道本期的整体状态。比如“本月完成形象进度的82%,较计划滞后5天,主要原因是连续降雨影响土方作业”。这句话要包含三个要素:完成比例、偏差状态、主要原因。如果进度正常,就写“本月完成形象进度的103%,较计划超前2天,各项工作有序推进”。如果有重大节点完成,就写“本月完成主线桥梁合龙这一关键节点,为后续路面施工创造了条件”。
第三句,说明本次汇报要解决什么问题。这句话的作用是引导看汇报的人带着问题看后面的内容。比如“本次汇报重点说明进度滞后的原因、已采取的补救措施以及需要协调解决的取土场征地问题”。如果没有特别需要协调的问题,就写“本次汇报就本月施工进展、存在问题及下月计划做简要汇报”。第三句不要写“请各位领导批评指正”,这是结尾的话,放在开头没有意义。
三句定调法的关键是克制。很多人觉得开头太短显得不正式,非要加一堆客套话。但实际上,工地上听汇报的人前三句没听到进展到哪、卡在哪、要什么,后面就开始看手机了。这不是不尊重领导,而是尊重领导的时间。领导看几十份汇报,每份都写三行客套话,他根本记不住谁是谁。你用三句话把核心信息端出来,他反而会觉得你这个人干活利索、思路清楚。
反常识提醒:很多人以为汇报开头要客气,要感谢领导关心和支持。但在工程领域,汇报是决策工具不是礼仪表演。开头的客套话越多,看汇报的人越觉得你没干货。三句定调法不是不礼貌,而是用专业素养代替客套——你把进展、问题和需求说清楚,就是对看汇报人最大的尊重。
不同汇报类型的开头略有区别。月报的开头要写全三句,因为月报是正式文件;周报的开头可以更简短,两句就行,第一句点题第二句给核心数据;例会发言的开头可以更口语化,比如“各位,我先说上周进度,整体完成85%,滞后的主要原因是……”,直接进入正题,不需要“尊敬的各位领导”这种书面语。关于例会发言的完整框架,下文第六节会详细讲。如果需要更系统的工作汇报开头写法,可以参考工作汇报材料的通用框架。
施工汇报结尾怎么写:基建施工工程汇报下一步计划加需协调事项
施工汇报的结尾不要写“请各位领导批评指正”就完事,要分两部分写:先写下一阶段具体计划,再写需协调解决的事项。结尾是整个汇报的落脚点,看汇报的人看完结尾要知道你接下来干什么、需要他们做什么。如果结尾只有“请批评指正”,等于把决策权完全甩给对方,对方也不知道该拍什么板。
正确的写法是按分项工程列计划,每个分项写清楚做什么、什么时候完成、谁负责、完成多少量。比如“下月主要工作计划如下:一是完成K13+000至K14+000段路基填筑1000米,预计10月15日前完成,责任人张工。二是完成A大桥0号台至3号墩墩柱浇筑,共计8根,预计10月25日前完成,责任人李工。三是完成临时用电线路改造,预计10月10日前完成,责任人王工”。这样写,看汇报的人一眼就知道你下月的重点是什么、每个节点谁负责。
第二部分,需协调解决的事项。这部分要写清楚:什么问题、影响多大、建议方案、期望决策时间。不能只写“存在一些问题需要协调”,这等于没说。正确的写法是每个问题单独成段,写清楚问题的来龙去脉和你建议的解决方案。比如“需协调事项一:取土场征地问题。K14+000至K15+000段路基填筑需取土约5万立方米,但原定取土场征地手续尚未完成,影响下月路基填筑计划。建议协调业主和地方政府加快征地进度,或批准启用备选取土场。期望10月10日前明确解决方案。”这样写,决策者只需要在你的两个方案里选一个,而不是帮你从头想办法。
需协调事项的写法有一个关键原则:对事不对人。写问题的时候要写客观原因和事实,不要写“某某部门不配合”“某某单位拖延”这种带情绪的话。比如不要写“业主征地太慢导致我们无法施工”,要写“原定取土场征地手续尚未完成,影响下月路基填筑计划”。前者是指责,后者是陈述事实。看汇报的人都不傻,你把事实摆出来,他们自然知道问题在哪。你越是带情绪,对方越是会防御,反而不利于问题解决。
结尾结构判断:如果本期进度正常、没有需要协调的问题,结尾可以只写下步计划,然后用一句“以上汇报,请审阅”收尾。如果本期有进度滞后或重大问题,结尾必须写需协调事项,而且要把问题和建议方案一起端出来。不要把问题藏在正文中间,结尾单独列出来才能引起决策者的重视。
关于结尾的“请批评指正”这句话,可以写,但要放在最后,而且不要单独成段。正确的写法是在需协调事项写完之后,用一句“以上汇报,请各位领导审阅”收尾。不要写“不当之处,请批评指正”,因为施工汇报是事实陈述,不是观点表达,没有什么“不当”的。如果有数据错误,那是要改正的,不是请人批评的。用“请审阅”比“请批评指正”更专业、更自信。更多汇报材料结尾写法可以参考汇报材料写作栏目中的相关文章。
施工月报周报日报怎么写:十大模块与填写粒度区别
施工月报是施工汇报材料中最正式、要求最高的一种,通常按十大模块写,每个模块有固定的填写粒度。月报和周报、日报的区别在于:月报重合同履约和数据汇总,周报重协调推进,日报记当日事实。很多人把月报写成周报的放大版,把日报写成月报的缩小版,这是不对的。三种汇报的听众、目的和详略完全不同。施工月报提交时间通常为每月28日前,一式三份,施工单位填写后提交监理单位签收,再送建设单位一份,施工和监理各保存一份,这是行业通行的做法。

月报十大模块先说综述。综述用一段话写本月的总体情况,包括:本月主要工作、形象进度完成比例、有无重大节点完成、有无安全质量事故、下月重点。综述是给领导看的摘要,要在一百字以内把本月的核心信息说清楚。比如“本月我部主要进行路基填筑和桥梁墩柱施工,完成形象进度的82%,较计划滞后5天,主要原因是连续降雨。无安全质量事故。下月重点是追回滞后进度,完成K13+000至K14+000段路基填筑”。
机构运行情况写人员变动。写本月项目部的组织机构和人员变动情况,包括:项目经理、技术负责人、安全负责人是否有变动;各部门人员配置情况;分包单位进场和退场情况。这部分通常比较短,如果没有变动就写“本月项目部组织机构稳定,关键岗位人员无变动”。如果有变动,要写清楚变动原因和接替人员。
形象进度是月报的核心数据。这是月报的核心数据,要用百分比和具体数量写。比如“本月完成路基填筑1500米,占月计划的75%;累计完成路基填筑8000米,占总工程量的40%;完成桥梁墩柱12根,完成月计划全部”。形象进度要和计划对比,写清楚完成比例和累计比例。如果有重大节点完成,要单独标注,比如“本月20日完成A大桥主墩封顶,为关键线路节点”。
施工内容按分部工程分类写。按分部工程分类写本月具体做了什么,每个分项写清楚部位、数量、质量状态。比如“路基工程:完成K12+000至K13+500段路基填筑1500米,填方3.6万立方米,压实度检测全部合格;桥梁工程:完成A大桥0号台至3号墩墩柱浇筑12根,共计480立方米,混凝土强度检测合格”。这部分和已完工作模块类似,但月报要求更详细,要按分部工程分类。
施工进度计划对比用表格写。用表格写本月计划、实际完成、偏差、偏差原因、补救措施。这是月报最重要的表格,业主和监理最关心的就是你有没有按计划走。表格要列全所有主要分项,不能只列完成好的,滞后的也要列出来。偏差原因要写具体,不能只写“因各种原因”。补救措施要写可执行的动作,不能只写“加强管理”。
施工质量写检验和验收情况。写本月的质量检验和验收情况,包括:检验批多少批次、合格率多少、分项工程验收多少项、整改通知单多少份、已整改完成多少份、有无质量事故、质量培训多少次。这部分必须用数据说话,不能只写“质量情况良好”。如果有质量问题,要写清楚问题内容、原因分析、整改措施和整改结果。
工程量及金额写产值。写本月完成的工程量和对应的产值,包括:各分项工程完成工程量、单价、本月产值、累计产值、占合同总价百分比、本月计量申报金额、已批复金额。这部分的数据要和形象进度、施工内容对应,不能出现工程量和产值不匹配的情况。如果有变更,要单独列变更金额。
安全文明施工也要用数据说话。写本月的安全管理情况,包括:安全检查多少次、排查隐患多少项、已整改多少项、整改率多少、安全培训多少次、多少人参加、安全投入多少金额、文明施工检查情况、有无安全事故。这部分也要用数据说话。如果有安全隐患,要写清楚隐患内容、整改措施和整改结果。关于安全部分怎么写出数据感,下文第九节会专门讲。
资源投入与合同履约写人材机和合同执行。写本月投入的人员、材料、机械设备情况,以及合同履约情况。人员写管理人员和各工种工人数量、平均出勤率;材料写主要材料进场量和消耗量;机械设备写主要设备型号、数量、运行台时、完好率。合同履约写:是否按合同约定的进度执行、有无违约情况、分包合同履约情况。
下月工作计划写得更详细。写下月的主要施工内容、时间节点、责任人、预期完成量、需协调事项。这部分和结尾的下步计划类似,但月报的下月计划要写得更详细,按分项工程列计划,每个计划写清楚具体的时间节点和责任人。如果有需要协调的事项,要单独列出来。
| 汇报类型 | 听众 | 核心目的 | 篇幅 | 重点模块 | 提交频率 |
|---|---|---|---|---|---|
| 日报 | 项目内部 | 记录当日事实 | 1页以内 | 当日完成、次日计划、需协调 | 每日 |
| 周报 | 监理+项目内部 | 协调推进 | 2-3页 | 本周完成、进度对比、下周计划、问题协调 | 每周 |
| 月报 | 业主+监理 | 合同履约+数据汇总 | 5-10页 | 十大模块全写,重数据和对比 | 每月28日前 |
日报、周报、月报的区别如上表所示。日报是写给项目内部看的,目的是记录当日发生了什么,篇幅控制在一页以内,只写当日完成、次日计划和需要协调的问题。周报是写给监理和项目内部看的,目的是协调推进,篇幅2到3页,重点写本周完成、进度对比、下周计划和需要协调的问题。月报是写给业主和监理看的,目的是证明合同履约情况,篇幅5到10页,十大模块都要写全,重点是数据和对比。
很多人写月报的时候会犯一个错误:把月报写成周报的放大版,每个模块都写得很简略,数据不完整。月报的核心价值是数据汇总和合同履约证明,业主根据月报来审批计量支付,监理根据月报来评估你的履约能力。如果月报的数据不完整、对比不清楚,业主就有理由延迟支付,监理就会给你发整改通知。所以月报一定要写得认真,数据要准确,对比要清楚。
工地例会施工单位汇报怎么说:质安监交底第一次工地例会与五步发言框架
工地例会施工单位汇报和书面汇报不一样,它是口头表达,时间有限,听众是参会各方,核心目的是协调问题和推进工作。很多施工员在例会上发言要么照着稿子念,要么东拉西扯说不到重点,结果开了两个小时会,什么问题也没解决。工地例会发言按五步走,就能在十分钟内把该说的都说清楚,而且让参会各方知道你需要他们做什么。工地例会施工单位发言固定顺序:上周决议落实、进度情况、安全文明、本周计划、需协调事项,其中进度要带形象进度和节点偏差,安全要带隐患整改率数据,这个顺序经过多个项目验证,照着说就不会乱。
先说上周决议落实了没有。例会的第一件事不是说本周干了什么,而是回顾上次例会定的事情落实了没有。比如“上次例会确定的取土场征地协调事项,业主方已协调地方政府本周二现场踏勘,预计下周一出结果;临时用电线路改造已完成,通过监理验收”。这一步的作用是证明你重视例会决议,不是开完会就忘。如果有决议没落实,要直接说原因,不要回避。比如“上次确定的材料进场时间,因供应商产能问题延迟三天,已联系备选供应商,预计本周四进场”。
再讲本周进度,带形象进度和偏差。这是发言的主体,不要只说“本周完成了路基施工”,要说“本周完成K12+500至K13+000段路基填筑500米,占周计划的83%,较计划滞后1天,主要原因是周三周四连续降雨无法作业”。进度部分讲清楚三个要素:干了什么、干了多少、比计划快还是慢。如果有多个分项,按重要性排序,重点分项先讲,次要分项一句话带过。不要每个分项都讲同样长,听众记不住。
安全文明部分带整改率数据。不能只说“安全情况良好”。比如“本周安全检查3次,排查隐患5项,已整改5项,整改全部完成;安全培训2次,共计45人参加;无安全事故。文明施工方面,现场围挡有两处破损,已安排本周六修复”。安全部分的关键是用数据说话,整改率是最重要的指标。如果有未整改的隐患,要说明原因和预计整改时间,不要隐瞒。
下周计划部署到天。讲清楚下周主要干什么、时间节点、需要什么资源。比如“下周计划完成K13+000至K13+500段路基填筑500米,预计周三前完成;完成A大桥4号墩墩柱浇筑2根,预计周五前完成。需要增加一台压路机,已联系租赁公司本周日进场”。下周计划要具体到天,不要只说“下周继续推进”。如果需要增加资源或协调事项,要在这一步提出来。
最后把需协调的问题端出来。这是例会发言最重要的一步,也是很多人最容易忽略的一步。例会的核心目的就是协调问题,如果你不在例会上把需要协调的问题说清楚,那这个会等于白开。需协调问题要讲清楚:什么问题、影响多大、建议方案、期望谁来解决、什么时候解决。比如“需协调问题一:K13+500处有一条高压线影响路基填筑,需要业主协调电力部门迁改,预计影响工期7天。建议先施工高压线以外的段落,同时加快迁改进度。期望业主方本周内明确迁改时间。”每个问题都要跟一个建议方案,不要只抛问题。
例会发言时间控制:施工单位在例会上的发言通常控制在10分钟以内。五步的时间分配大概是:决议落实1分钟、进度3分钟、安全1分钟、下周计划2分钟、需协调问题3分钟。进度和需协调问题是重点,各占3分钟。不要在进度部分念所有分项,挑重点讲;不要在安全部分念所有检查细节,给数据就行。
例会发言和书面汇报的一个重要区别是:口头表达要更直接、更口语化,不要照着书面汇报念。书面汇报可以写“本月完成形象进度的82%,较计划滞后5天”,口头表达说成“本周进度整体完成八成三,比计划慢了一天,主要是周三四下了两天雨”。口语化不是不专业,而是让听众更容易听懂。但要注意,口语化不等于随便,数据和事实还是要准确。如果需要用PPT配合例会发言,可以参考PPT汇报7步制作法中的汇报页面设计技巧。
进度滞后了汇报怎么写:如实说明不背锅的写法
进度滞后是施工汇报中最难写的部分,写轻了显得不重视,写重了怕被追责,不写又瞒不住。正确的写法是按五要素写:滞后天数、原因分类、已采取补救措施、责任人和预计追回时间、对后续节点影响评估。五要素写全了,既能如实说明情况,又不会把不该背的锅背在自己身上。很多人写滞后只写“略有滞后”,既不说多少天也不说原因,结果监理和业主反而更生气,觉得你在隐瞒。
先写清楚滞后多少天。不能写“略有滞后”“稍有滞后”这种模糊词。比如“路基填筑较计划滞后5天”。如果有多个分项滞后,要分别写清楚每个分项的滞后天数,不能只给一个总的滞后天数。滞后天数要和进度对比表中的数据一致,不能出现表格里写滞后5天但正文里写滞后3天的矛盾。
原因分类是最关键的一步,也是最容易出问题的一步。原因要对事不对人,按客观原因和主观原因分类写。客观原因包括:天气影响(连续降雨、高温、台风)、征地拆迁滞后、设计变更、业主指令、材料供应延迟、不可抗力。主观原因包括:资源投入不足、施工组织不当、管理不到位、技术方案问题。写原因的时候要实事求是,是客观原因就写客观原因,是主观原因就写主观原因,不要把所有原因都推给外部,也不要把所有责任都揽在自己身上。比如“滞后原因:一是本月连续降雨12天,降雨天数较常年同期偏多5天,影响土方作业;二是取土场征地手续延迟7天,导致填料供应不足;三是我部压路机配置不足,已增加一台”。这样写,既有客观原因,也承认了自己的不足,反而显得诚实可信。
已采取的补救措施要具体可执行。不能只写“加强管理”“增加投入”这种空话。比如“已采取的补救措施:一是增加一台压路机和一个施工班组,实行两班倒作业;二是调整施工顺序,优先施工受天气影响较小的桥梁工程;三是联系备选取土场,确保填料供应;四是优化土方运输路线,减少运输时间”。每个措施都要写清楚做了什么、什么时候做的、预期效果是什么。不要只写“将采取措施”,要写“已采取措施”,证明你已经在行动了。
责任人和预计追回时间要落到人。写清楚谁负责追回滞后进度、预计什么时候能追回。比如“由项目副经理张工负责追回滞后进度,计划通过增加夜间施工和调整工序,预计10月20日前追回全部5天滞后”。责任人要具体到人名,不能只写“项目部负责”。预计追回时间要合理,不能说“尽快追回”,也不能说一个根本不可能实现的时间。如果滞后影响了关键线路节点,要写清楚是否能追回关键节点,不能只写追回非关键线路的滞后。
对后续节点的影响评估要实事求是。写清楚滞后对后续施工节点和总工期的影响。比如“对后续节点的影响:路基填筑滞后5天,将影响后续路面基层施工的开始时间,原计划11月1日开始路面基层施工,预计推迟到11月6日。通过调整工序和增加资源,预计不影响总工期”。如果滞后不影响总工期,要写清楚为什么不影响(比如有浮动时间、可以通过后续工序追回)。如果影响总工期,要写清楚影响多少天,并提出工期索赔或调整建议。
不背锅的关键:写滞后汇报不是为了推卸责任,而是为了如实说明情况并提出解决方案。不背锅的关键是:原因分类要客观,该是谁的责任就是谁的责任;补救措施要具体,证明你已经在行动;影响评估要实事求是,不夸大也不隐瞒。如果你把所有原因都推给外部,监理和业主会觉得你在推卸责任;如果你把所有责任都揽在自己身上,反而会被追责。实事求是才是最好的策略。
进度滞后汇报还有一个常见的误区:在滞后原因里写“因各种原因”或“因多方因素”。这种写法等于没写,看汇报的人不知道到底是什么原因,反而会觉得你在隐瞒。正确的写法是把原因一条一条列出来,每条写清楚具体是什么、影响多大。如果原因复杂,可以分主要原因和次要原因,主要原因写详细,次要原因一句话带过。关于情况汇报的通用写法,可以参考情况汇报材料中的问题描述技巧。

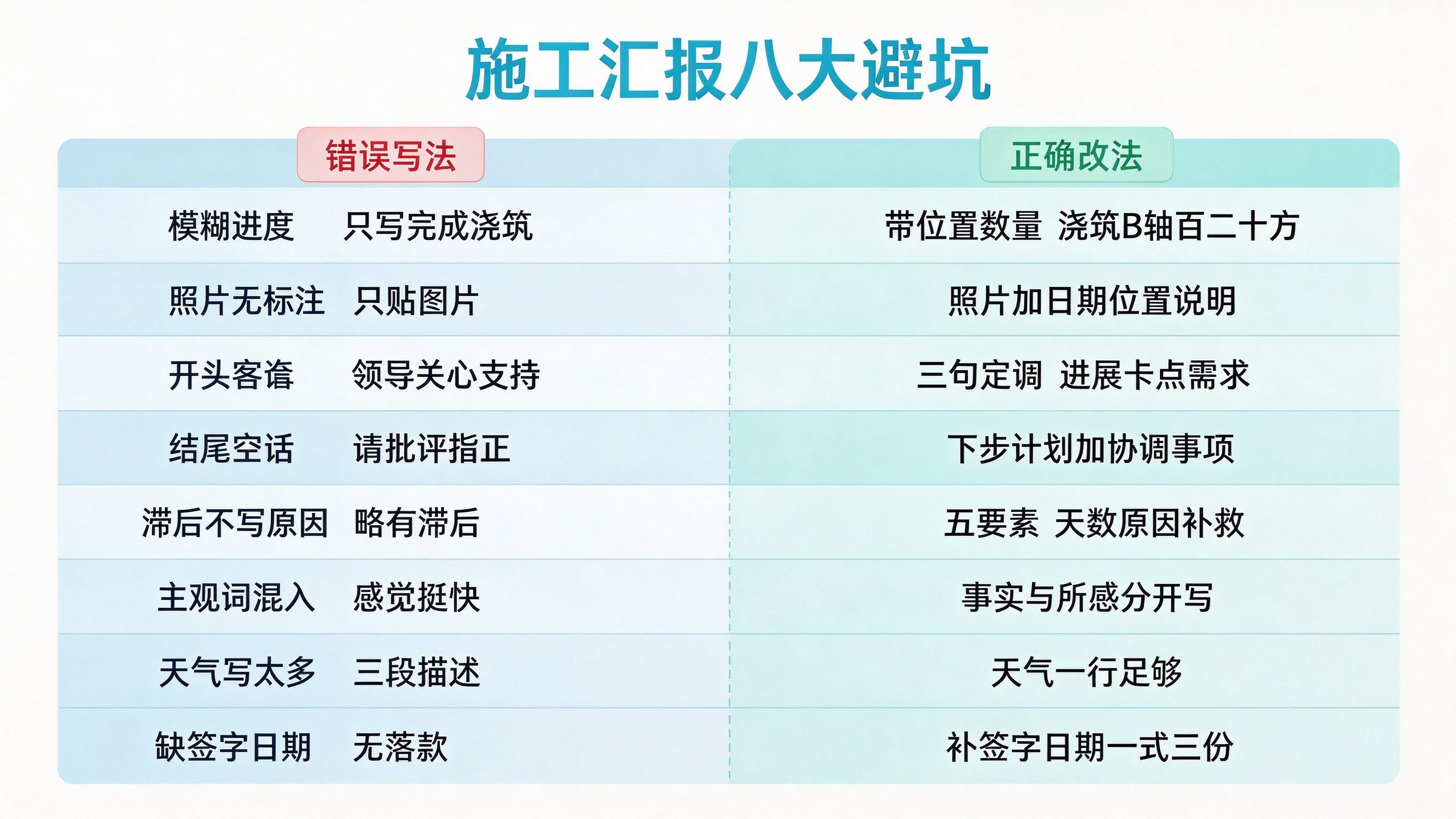

施工汇报材料八大避坑:照片标注签字盖章与空话模糊进度
施工汇报材料有八大高频坑,几乎每个写汇报的人都踩过。这八大坑不是什么高深的技术问题,而是写作习惯和思维方式的问题。只要意识到了,稍微改一下写法就能避免。代写鹰编辑小鹰老师改过上百篇施工汇报,最常见的硬伤不是写得少,而是“完成混凝土浇筑”这种没位置没数量的模糊描述——看汇报的人根本不知道你浇了哪里、浇了多少、浇得怎么样。下面逐个讲八大坑的错误写法和正确改法。

进度缺位置和数量。错误写法:“完成混凝土浇筑”“完成路基施工”“推进桥梁工程”。这种写法只说了做了什么,没说在哪里做的、做了多少。看汇报的人看完只知道你干了活,但不知道干了多少活。正确改法:部位+数量+计划对比。比如“完成B轴1-6层柱混凝土浇筑,共计120立方米,占月计划的35%”。部位要写到具体的轴线、桩号或楼层,数量要写具体的立方米、平方米、米、吨等单位,计划对比要写完成百分比和偏差状态。
照片无标注。错误写法:在汇报里贴几张现场照片,下面什么也不写,或者只写“施工现场”。这种照片等于没贴,看汇报的人不知道照片拍的是哪里、什么时候拍的、展示的是什么进度。正确改法:每张照片下面加标注,写清楚拍摄日期、拍摄部位、展示内容。比如“图1:2026年9月15日拍摄,K12+500处路基填筑现场,当日完成填方2000立方米”。照片标注不需要很长,一句话说清楚时间、地点、内容就行。如果有对比照片(施工前和施工后),要分别标注。
开头客套话超三句。错误写法:“尊敬的各位领导、各位同仁,大家好!在上级领导的关心和支持下,在全体参建人员的共同努力下,我项目部各项工作稳步推进,取得了一定的成绩。现将本月施工进展情况汇报如下……”这种开头占了四五行却没有任何信息,看汇报的人看完只知道你在说废话。正确改法:三句定调法,第一句点题、第二句给核心数据、第三句说明要解决什么问题。三句话之内进入正题,不要写任何客套话。上文第三节已经详细讲了三句定调法,这里不再重复。
结尾无行动项。错误写法:“以上就是本月的施工进展情况,请各位领导批评指正。”这种结尾等于什么都没说,看汇报的人看完不知道你下一步干什么、需要他们做什么。正确改法:结尾分两部分,先写下一阶段具体计划(时间节点+责任人+预期完成量),再写需协调解决的事项(问题+影响+建议方案+期望决策时间)。最后用一句“以上汇报,请审阅”收尾,不要写“请批评指正”。上文第四节已经详细讲了结尾的写法。
滞后不写原因和补救。错误写法:“本月进度略有滞后”“部分分项未按计划完成”。这种写法既不说滞后多少天,也不说原因,更不说补救措施,看汇报的人看完只会更生气,觉得你在隐瞒。正确改法:按五要素写——滞后天数、原因分类、已采取补救措施、责任人和预计追回时间、对后续节点影响评估。五要素写全了,既能如实说明情况,又能证明你已经在解决问题。上文第七节已经详细讲了进度滞后的写法。
主观词混入事实。错误写法:“本周施工进度较快”“质量情况良好”“安全形势稳定”“大家干劲十足”。这些都是主观评价,不是事实。看汇报的人看到“进度较快”会问:多快?比计划快还是慢?看到“质量良好”会问:合格率多少?整改了多少?正确改法:把主观评价换成客观数据。“进度较快”换成“本周完成周计划的105%,较计划超前1天”;“质量良好”换成“本周检验批12批次,全部合格,无整改通知单”;“安全形势稳定”换成“本周安全检查3次,排查隐患5项,整改全部完成,无安全事故”。事实和所感要分开写,事实用数据,所感可以放在执行摘要里用一句话概括,但不能用主观词替代事实数据。
天气写太多。错误写法:用三段话描述本月的天气情况,“本月上旬天气晴朗,气温适宜,中旬开始连续降雨,降雨量较大,下旬天气转好但气温下降……”。天气是影响施工的因素,但不是施工汇报的主体,用三段话写天气完全是喧宾夺主。正确改法:天气用一句话写,放在滞后原因里。比如“本月连续降雨12天,较常年同期偏多5天,影响土方作业约8天”。天气只写和施工相关的数据(降雨天数、影响作业天数),不要写天气过程的描述。如果天气没有影响施工,连提都不用提。
缺签字和日期。错误写法:汇报写完就交了,没有施工单位负责人签字,没有盖项目章,没有注明日期。这种汇报在法律上是无效的,业主和监理可以不认可。正确改法:汇报末尾要有施工单位负责人签字、盖项目章、注明编制日期。月报通常一式三份,施工单位自留一份、报监理一份、报业主一份,每份都要有签字和盖章。签字要手写,不能用打印的名字代替。日期要写编制完成的日期,不是提交日期。如果有审核人,还要有审核人签字。
避坑自检清单:写完汇报之后,逐项检查这八个坑:①进度有没有带位置和数量?②照片有没有标注日期和部位?③开头有没有超过三句客套话?④结尾有没有行动项?⑤滞后有没有写原因和补救?⑥有没有把主观词混进事实?⑦天气有没有写太多?⑧有没有签字和日期?八项全过才能提交。这八项是施工汇报最高频的问题,改过来就能超过80%的同行。
关于汇报材料的更多格式和模板要求,站内有各种类型汇报材料的详细写法和模板。如果需要更专业的写作指导,也可以了解代写文章服务,或者浏览代写汇报材料标签页查看更多相关文章,但建议先自己按本文的方法写一遍,实在写不好再考虑找人帮忙。
施工汇报安全文明施工与质量部分怎么写有数据感
施工汇报的安全质量部分最容易写成空话,很多人只写“安全质量情况良好”就完事了。但安全质量是业主和监理最关心的部分之一,也是最容易出问题的部分。写安全质量要有数据感,就是用具体的数字代替主观评价,让看汇报的人一眼就知道你管得怎么样。安全部分和质量部分要分开写,各有各的数据指标。
安全部分的数据指标包括:安全检查次数、排查隐患项数、已整改项数、整改率、安全培训次数、培训人数、安全投入金额、安全事故次数、伤亡人数、文明施工检查情况。这些数据要按月汇总,不能只写本周或本日的数据。比如“本月安全检查8次,排查隐患23项,已整改23项,整改全部完成。安全培训4次,共计120人次参加。安全投入15万元,主要用于安全帽、安全带、安全网等防护用品和安全标识。无安全事故,无人员伤亡”。这样写,看汇报的人一眼就知道你安全管理的力度和效果。
安全部分如果有隐患,要写清楚隐患内容、整改措施和整改结果。不能只写“排查隐患23项,已全部整改”,看汇报的人不知道是什么隐患。正确的写法是列重点隐患,比如“本月排查的主要隐患包括:一处临边防护缺失,已当日修复。三处工人未佩戴安全帽,已当场纠正并进行安全教育。一处配电箱未上锁,已当日整改”。隐患不用全部列,列3到5项最有代表性的就行,其余用数据汇总。如果有重复出现的隐患,要特别标注,说明你在重点整改。
质量部分的数据指标包括:检验批数、合格率、分项工程验收数、整改通知单数、已整改完成数、质量事故数、质量培训次数、混凝土试块强度检测合格率、钢筋连接接头检测合格率。这些数据也要按月汇总。比如“本月检验批45批次,全部合格;分项工程验收3项,全部合格;收到整改通知单2份,已全部整改完成;无质量事故;混凝土试块强度检测12组,全部合格;钢筋连接接头检测30组,全部合格”。质量部分的核心是合格率和整改完成率,这两个数据直接反映你的质量管理水平。
质量部分如果有整改通知单,要写清楚通知单内容、原因分析、整改措施和整改结果。不能只写“收到整改通知单2份,已整改”。正确的写法是“本月收到监理整改通知单2份:一份关于A大桥3号墩墩柱表面蜂窝麻面,原因是振捣不充分,已凿除松散混凝土并用高一级标号砂浆修补,经监理验收合格。一份关于路基填筑压实度不足,原因是摊铺厚度超标,已翻挖重新碾压,经检测压实度符合要求”。每个整改通知单都要写清楚问题、原因、措施、结果,证明你不是敷衍整改。
数据感的核心:安全质量部分有数据感的核心是“用数字代替形容词”。“安全情况良好”是形容词,“整改全部完成、无安全事故”是数字;“质量情况良好”是形容词,“检验批全部合格、整改全部完成”是数字。看汇报的人不相信形容词,但相信数字。如果你的数据好看,不用自己说“良好”,别人自然会说你管得好;如果你的数据不好看,说“良好”也没用,别人一看数据就知道。
安全质量部分还有一个容易忽略的点:要写和计划或规范的对比。比如“本月安全检查8次,满足每周不少于2次的规定要求”“整改全部完成,符合隐患不过夜的管理要求”“检验批全部合格,满足合同约定的质量标准”。这样写,不仅告诉看汇报的人你做了什么,还告诉他们你做得符合要求。如果有超出要求的,也要写出来,比如“本月安全培训4次,超出每月不少于2次的要求”,这是加分项。关于安全汇报的更详细写法,可以参考安全汇报材料中的安全数据组织技巧。

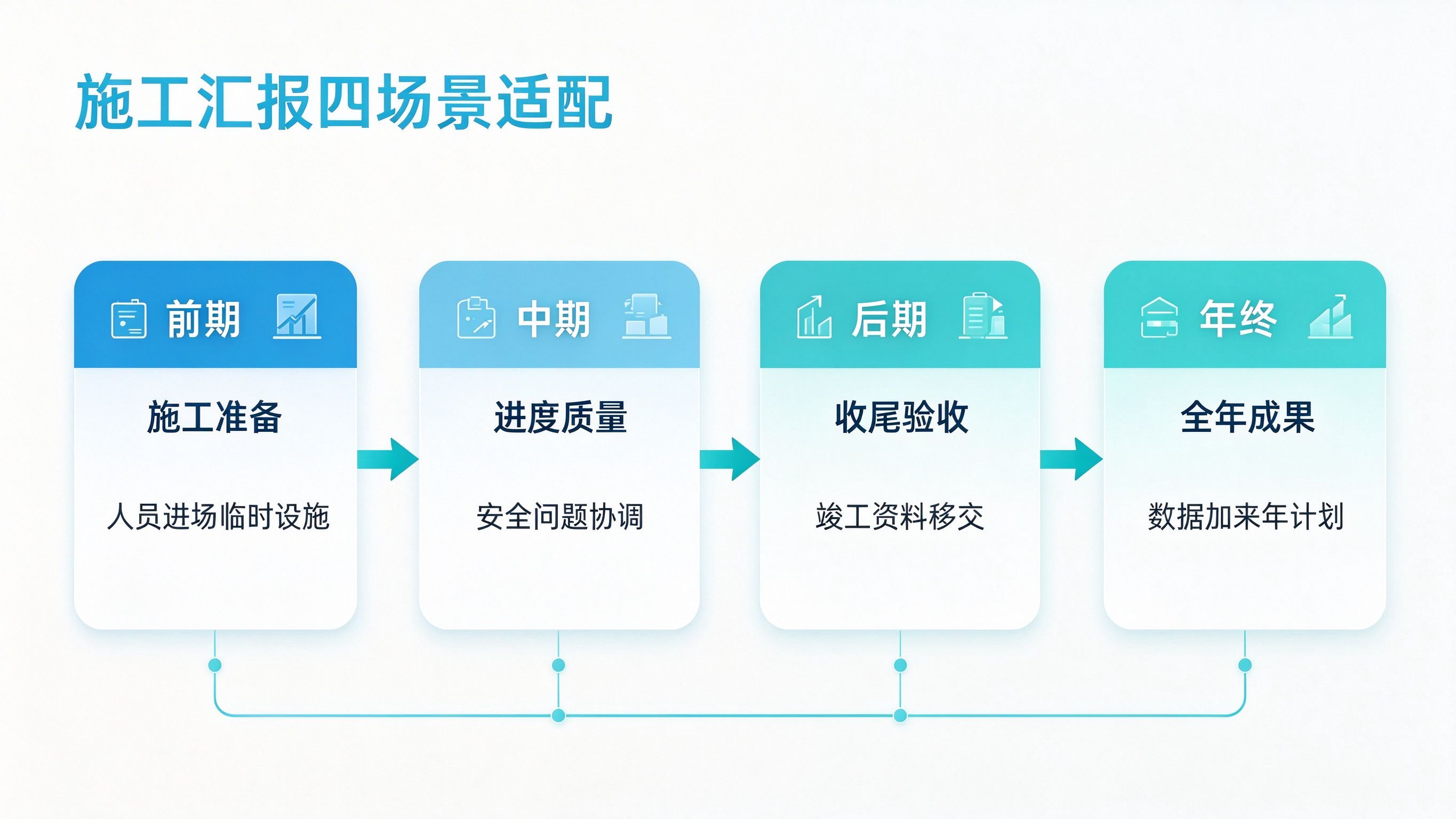

不同场景施工汇报材料适配:前期中期后期年终范文模板与施工难点
施工汇报材料不是一成不变的,不同施工阶段的汇报重点完全不同。前期汇报重施工准备,中期汇报重进度质量安全,后期汇报重收尾验收,年终汇报重全年成果和来年计划。很多人不管什么阶段都用同一个模板写,结果前期汇报写了一大堆进度数据(实际上还没开工),后期汇报还在写施工准备(早就准备完了)。按阶段调整汇报重点,才能让汇报真正反映当前的施工状态。

前期汇报,也就是施工准备阶段的汇报,重点写施工准备情况。这时候还没正式开工或者刚开工,进度数据很少,不要硬凑进度数据。前期汇报的重点模块包括:人员进场情况(管理人员多少人、各工种工人多少人、是否满足开工要求)、临时设施建设情况(临时办公区、生活区、施工便道、临时用水用电是否完成)、施工许可证办理情况、施工组织设计和专项方案审批情况、材料设备进场情况、测量放线情况。前期汇报的核心是证明你已经做好了开工准备,可以正式开工。如果前期汇报写了一大堆“完成路基填筑0米”这种没意义的数据,反而显得你没东西可写。
中期汇报,也就是主体施工阶段的汇报,重点写进度、质量、安全。这是施工最繁忙的阶段,也是汇报最频繁的阶段。中期汇报的八大模块都要写全,但重点是已完工作、进度对比、安全质量、问题变更。中期汇报的进度数据要详细,每个分项都要写清楚部位、数量、计划对比。安全质量部分要有数据感,不能只写“良好”。问题变更部分要实事求是,中期是问题最多的阶段,不要隐瞒。中期汇报的频率最高,通常有日报、周报、月报三种,三种汇报的详略和重点不同,上文第五节已经详细讲了三种汇报的区别。
后期汇报,也就是收尾验收阶段的汇报,重点写收尾工作和验收情况。这时候主体工程已经完成,进度数据不再是重点。后期汇报的重点模块包括:收尾工程完成情况(还有哪些尾工没完成、什么时候完成)、竣工资料整理情况(资料整理了多少、是否齐全、是否符合归档要求)、竣工验收准备情况(自检情况、预验收情况、存在的问题和整改情况)、工程结算情况(结算金额、审减情况、争议问题)、缺陷责任期安排。后期汇报的核心是证明你已经做好了竣工验收的准备,可以交付使用。如果后期汇报还在写“本月完成路基填筑500米”,那说明你收尾工作没做好,还在干主体的活。
年终汇报,也就是年度工作总结,重点写全年成果和来年计划。年终汇报和月报不一样,它不是简单的12个月月报的汇总,而是要有全年的视角和总结。年终汇报的重点包括:全年形象进度完成情况(完成总工程量的百分比、和年度计划对比、和合同工期对比)、全年主要节点完成情况(哪些关键节点按时完成、哪些滞后、原因是什么)、全年安全质量情况(全年安全检查多少次、隐患整改率多少、有无安全质量事故、全年检验批合格率多少)、全年产值和计量情况(全年完成产值多少、占合同总价百分比、计量申报多少、已批复多少)、全年主要工作亮点和经验教训、来年工作计划和重点。年终汇报的核心是用全年的数据证明你这一年干了什么、干得怎么样、来年怎么干。
| 阶段 | 核心重点 | 重点模块 | 数据特征 | 常见错误 |
|---|---|---|---|---|
| 前期(施工准备) | 准备情况 | 人员进场、临时设施、方案审批、许可证 | 准备完成率 | 硬凑进度数据 |
| 中期(主体施工) | 进度质量安全 | 已完工作、进度对比、安全质量、问题变更 | 完成百分比、偏差、整改率 | 隐瞒问题、数据不全 |
| 后期(收尾验收) | 收尾和验收 | 尾工完成、竣工资料、验收准备、工程结算 | 资料齐全率、验收通过率 | 还在写主体进度 |
| 年终(年度总结) | 全年成果和来年计划 | 全年进度、节点完成、安全质量、产值计量、来年计划 | 年度完成率、累计数据 | 简单汇总12个月报 |
不同阶段的汇报除了重点不同,语气也不同。前期汇报的语气是“我们已经准备好了,请批准开工”;中期汇报的语气是“我们正在按计划推进,这是进展和问题”;后期汇报的语气是“我们已经完成了主体工程,正在准备验收”;年终汇报的语气是“这是我们全年的成果和经验,来年我们计划这样干”。语气不同,写法就不同。如果前期汇报用中期的语气写,会显得你着急开工但准备不足;如果后期汇报用中期的语气写,会显得你收尾不力。关于工作总结的更系统写法,可以参考工作总结写作栏目中的年终总结模板。如果需要做调研汇报,可以参考调研汇报材料的写法。
最后要强调一点:本文讲的施工汇报材料写法,适用于房建、市政、公路等工程施工单位的书面汇报材料。不适用于设计单位汇报、可研报告或监理工作总结——设计单位汇报重设计方案和图纸,可研报告重投资估算和经济评价,监理工作总结重监理工作成效,和施工单位汇报的逻辑完全不同。拿不准的时候,先想清楚这份汇报是写给谁看的、他们关心什么,再决定写什么、怎么写。
💬 常见问题解答
❓ 问:施工汇报材料一般写多少字合适?
💡 答:施工汇报材料的字数没有固定标准,取决于汇报类型和内容多少。月报通常3000到5000字(不含表格和图片),周报1500到2500字,日报500字以内。关键不是字数,而是信息是否完整、数据是否准确。不要为了凑字数写空话,也不要为了省事漏写关键数据。如果内容多,就写详细一点;如果内容少,就写简洁一点。
❓ 问:施工汇报材料需要签字盖章吗?
💡 答:需要。正式的施工汇报材料(尤其是月报)必须有施工单位负责人签字、盖项目章、注明编制日期。月报通常一式三份,施工单位自留、报监理、报业主,每份都要有签字盖章。签字要手写,不能用打印的名字代替。周报和日报可以根据监理要求决定是否签字盖章,但正式提交的版本建议都签字。
❓ 问:施工汇报材料有没有模板可以直接下载?
💡 答:网上有很多施工汇报材料的模板,但不建议直接套用。每个项目的情况不同,模板只能提供结构参考,具体内容必须根据项目实际情况填写。直接套用模板容易出现数据和项目实际不符、模块遗漏、格式不统一等问题。建议先按本文讲的八大模块和五步写作法自己写,写完之后再和模板对比,看看有没有遗漏的模块。
❓ 问:施工项目年终汇报材料和月报有什么区别?
💡 答:年终汇报不是12个月月报的简单汇总,而是要有全年的视角和总结。区别主要在三个方面:一是数据维度不同,月报写本月数据,年终汇报写全年累计数据和年度完成率。二是重点不同,月报重本月进展和问题,年终汇报重全年成果、经验教训和来年计划。三是篇幅不同,月报通常3000到5000字,年终汇报通常5000到8000字。年终汇报要提炼全年的工作亮点和不足,不能只是把12个月的数据加起来。
❓ 问:施工员现场情况汇报怎么写?
💡 答:施工员现场情况汇报通常是日报或周报,写给项目经理和监理看的。写法比较简单,按四部分写:一是当日(本周)完成的工作,写清楚部位和数量。二是现场存在的问题,包括质量问题、安全隐患、协调问题。三是次日(下周)工作计划。四是需要协调解决的事项。施工员现场汇报不需要写八大模块那么全,重点是把现场的真实情况说清楚,数据要准确,问题要及时反映。不要写“一切正常”这种空话,有问题就写问题,没问题就写具体完成了什么。
❓ 问:施工完成情况汇报模板包含什么内容?
💡 答:施工完成情况汇报(通常指某个分项工程或阶段性完成后的汇报)包含以下内容:一是工程概况(项目名称、分项工程名称、合同金额、工期)。二是完成情况(完成的工程量、完成百分比、和计划对比)。三是施工过程(主要施工方法、关键工序控制、遇到的问题和解决方法)。四是质量情况(检验批数、合格率、验收情况)。五是安全情况(安全检查、隐患整改、有无事故)。六是资料整理情况(施工记录、检测报告、验收资料是否齐全)。七是经验总结和下一步安排。
❓ 问:基建施工工程汇报材料有什么特殊要求?
💡 答:基建施工工程(尤其是政府投资的基建项目)汇报材料有几个特殊要求:一是要严格按照政府投资项目管理要求写,包括投资完成情况、资金使用情况、招投标情况、变更签证情况。二是要特别重视合规性,包括基建程序是否合规、资金使用是否规范、招投标是否公开透明。三是数据要求更严格,投资完成额、资金支付率、工程量完成率等数据要和财务数据一致。四是通常需要附更多的支撑材料,包括现场照片、检测报告、会议纪要等。如果是政府投资项目,建议先了解业主方的汇报模板和要求,再按要求写。
❓ 问:质安监交底施工单位汇报材料怎么写?
💡 答:质安监交底(质量安全监督交底)时施工单位的汇报材料,重点是汇报项目的质量安全管理体系和措施。内容包括:一是项目概况(工程规模、结构形式、工期、参建单位);二是质量管理体系(质量管理制度、质量管理人员配置、质量保证措施、检验批划分);三是安全管理体系(安全管理制度、安全管理人员配置、安全保证措施、危险性较大分部分项工程清单及专项方案);四是当前施工进展和质量安全现状;五是存在的问题和整改措施;六是下一步质量安全工作计划。质安监交底汇报要特别重视危大工程的管控措施,这是质安监部门最关心的。
❓ 问:优质工程汇报材料和普通汇报有什么区别?
💡 答:优质工程汇报材料(用于申报优质工程奖的汇报)和普通施工汇报有几个区别:一是目的不同,普通汇报是汇报进展,优质工程汇报是展示工程质量和管理水平以争取获奖;二是重点不同,普通汇报重进度和问题,优质工程汇报重质量亮点、技术创新、管理经验、社会效益;三是数据要求不同,优质工程汇报需要更多的质量数据(一次验收合格率、优质品率、QC成果、专利工法等)和获奖情况;四是篇幅和形式不同,优质工程汇报通常更详细,通常配合PPT演示和现场观摩。如果是申报优质工程奖,建议先了解评奖标准和要求,有针对性地准备汇报材料。
❓ 问:施工排水情况汇报材料怎么写?
💡 答:施工排水情况汇报(通常是雨季施工或基坑施工时的专项汇报)按四部分写:一是排水系统设置情况(排水泵站数量、排水管线布置、集水井设置、排水能力);二是本期排水运行情况(排水量、运行台时、设备完好率、有无故障);三是降水效果(基坑水位下降情况、周边建筑物沉降监测情况、有无渗漏);四是存在的问题和改进措施(排水能力不足、设备故障、雨季应急措施等)。施工排水汇报要特别重视数据,排水量、水位降深、沉降量等数据要准确,要有监测记录支撑。如果是雨季施工,还要写应急预案和物资储备情况。
❓ 问:工程进场施工工作汇报包含什么内容?
💡 答:工程进场施工工作汇报(通常是进场后第一次正式汇报)包含以下内容:一是进场情况(人员进场时间和数量、机械设备进场情况、临时设施建设进度);二是施工准备情况(施工许可证办理、施工组织设计审批、测量放线、材料进场、临水临电);三是当前施工进展(已开工的分项、完成的工程量、形象进度);四是存在的问题(征地拆迁、设计交底、周边协调等);五是下一步工作计划(开工计划、关键节点、需协调事项)。进场汇报的核心是证明你已经按合同要求进场并做好了开工准备,同时把需要业主协调的问题提出来。
❓ 问:施工标准化验收汇报材料怎么写?
💡 答:施工标准化验收汇报材料(用于标准化示范工地验收或标准化施工考核)重点是汇报标准化施工的实施情况。内容包括:一是标准化管理体系(标准化管理制度、组织机构、责任分工);二是现场标准化布设(围挡、大门、道路、材料堆放、加工区、办公区生活区的标准化设置);三是施工工艺标准化(各分项工程的标准化施工工艺、样板引路、技术交底);四是质量安全标准化(质量安全标准化管理、隐患排查治理、安全教育培训);五是智慧工地建设(视频监控、扬尘监测、人员定位、BIM应用等);六是标准化实施成效和经验总结。标准化验收汇报要特别重视现场照片和视频,用图片说话比文字更有说服力。
